电动葫芦在浅圆仓仓顶支撑系统施工流程及操作要点

编辑:凌鹰起重机械   浏览:577   添加时间:2023-05-23 11:35:45

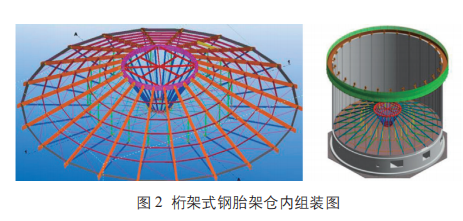

(1)施工准备。根据项目浅圆仓施工图仓顶几何尺寸设计钢桁架组件,找专业钢结构厂家生产需要的胎架零部件,并运到施工现场进行组装。项目组织部编制仓顶模板支撑体系,进行专家论证后,按照通过的方案进行施工。在仓壁顶部混凝土浇筑前,在设计标高位置做好牛腿钢板预埋工作,预埋件安装方案进行布置,水平中心线在同一标高上,保证牛腿焊接后牛腿顶部在同一水平面(见图2)。

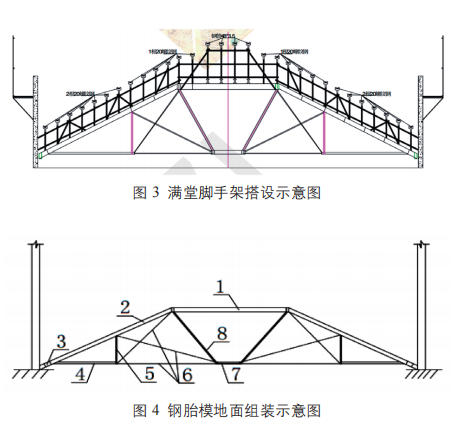

(2)钢桁架仓内地面组装。①将浅圆仓内地面回填并平整,便于地面组装钢胎模架。在仓内中心地坪上搭设长 6m× 宽 6m× 高 3m 的满堂钢管脚手架,在满堂钢管支撑架顶部满铺跳板组成上弦环梁安装操作平台。将上弦环梁在仓外平坦地面组装好后,用塔吊吊至仓底预先搭好的满堂钢管支撑架上,在吊装就位前按照预设的线将上弦环梁上螺栓孔对准筒仓壁牛腿预埋钢板的中心。此外,照设计要求搭设26榀钢桁架,用高强螺栓将 H 型钢桁架钢梁与上弦环梁连接成整体后,进行其他组件
的安装。为防止发生移位,各道连接件要保证对称安装(见图3)。
② 钢胎模整体安装前,对专业分包队伍进行安全技术交底,在浅圆仓筒仓内地面上按①→②→③→④→⑦→⑧→⑤→⑥组装钢桁架(见图4)。

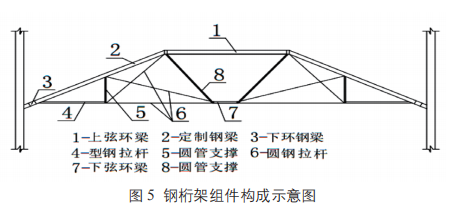

③钢桁架零部件全部采用高强螺栓连接紧固,应注意以下几点 : 连接钢板的连接面应平整,螺母下方加垫弹簧垫片 ;安装时有倒角的一侧朝向螺栓头 ;现场安装时螺栓孔要较螺栓大一个等级,若螺丝孔较小,不得用气割进行扩孔,应采用铰刀或锉刀修整螺栓孔,连接施工用的扭矩扳手在使用前应进行校正,安装高强度螺栓初拧后再进行终拧直至拧紧为止(见图 5)。
